QC攻关破解施工难题,静压管桩合格率突破98.5%

在中铁六局广州公司承建的深航总部东区B5-2及南区机务综合楼项目建设中,项目技术团队遭遇静压预应力管桩施工时桩身裂纹频发这一行业难题。通过系统化的QC攻关,他们成功将管桩一次合格率从96%提升至98.5%,为复杂地质条件下的桩基施工质量提升树立了新的标杆。

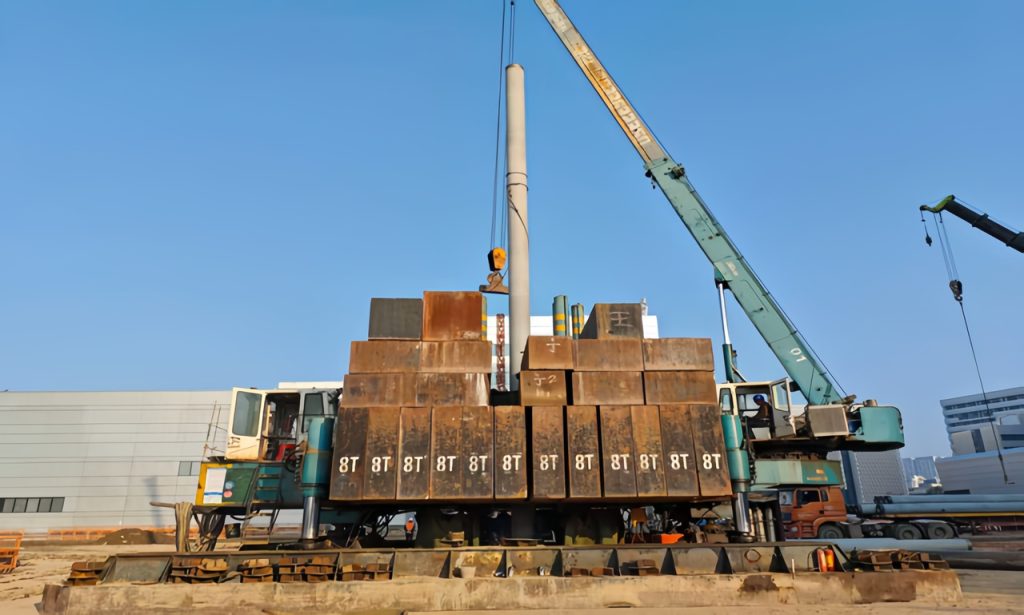

该项目总建筑面积超过6万平方米,位于涉铁安全保护区内,地质条件复杂,且毗邻深江铁路盾构隧道,施工精度要求极高。在试桩阶段,项目部发现部分试桩存在桩身轻微裂缝的情况,随即成立专项QC小组,围绕“提高静压预应力管桩一次合格率”展开技术攻坚。

QC小组通过现状调查与数据分析,锁定了桩身混凝土强度不足、垂直度偏差、地质条件突变、沉桩速度过快以及设计终压值过高五大关键因素,并制定了针对性的对策。在实施过程中,项目严格把控管桩进场质量,采用双校核机制确保垂直度偏差不超过0.5%,动态调整桩长以适配复杂地层,同时优化沉桩速率与终压值参数。最终,通过工艺优化与精细化管控,显著降低了桩身开裂的风险。此外,项目部积极与设计、勘察单位联动,将桩基抗压承载力特征值从2500KN科学调整至2300KN,确保施工参数符合规范要求。

成果验证显示,后续200根工程桩的桩身质量问题减少至3根,合格率稳步提升至98.5%,所有检测桩均达到I类桩标准。此次QC活动不仅为项目节约了成本,还形成了标准化作业指导书,为类似工程提供了可复制的技术管理经验。项目负责人王胜国表示,将持续深化QC工具的应用,以技术创新驱动工程质量提升,助力粤港澳大湾区建设实现高质量发展。

来源:工人日报

0 点赞

图片转载于网络(如有侵权,请联系删除)

免责声明|内容转载于其他平台 不代表本平台观点立场

长期征集各类线索| 邮箱:wytglx@163.com

相关文章

“灯塔”之光映转型 多元布局筑根基 悦达投资新旧动能加速转换

寒冬时节,江苏悦达纺织集团有限公司(简称“悦达纺织”)10万锭绿色智能工厂的车间里,432台数字化设备高速运转,32公里智能传输线与AGV机器人精准配合,中央控制室内的智慧大屏实时…

阅读全文

全球首款混合动力无人运输机彩虹YH-1000S首飞成功

2月1日,由中国航天科技集团有限公司十一院研制的彩虹YH-1000S——全球首款混合动力无人运输机在重庆梁平首飞成功。 彩虹YH-1000S首飞成功。 该机型是继2025年5月彩虹…

阅读全文

管线“瘦身”为企业年节省241万元

2月3日,记者从吉林石化化肥厂获悉,该厂通过对厂区蒸汽管线系统实施深度优化与结构性改造,成功实现节能降耗,预计全年可节约成本241.78万元。这一成果不仅是技术革新的胜利,更是该厂…

阅读全文

填补行业技术空白 兵器工业集团成功研发机电液一体化煤机装备

近日,兵器工业一机集团成功研发机电液一体化新型煤机装备。此举为矿山安全生产注入高效优质动能,推动行业装备迭代升级,也进一步完善了一机集团民品产业布局。 在新型煤机装备研制过程中,一…

阅读全文

扫码提建议,职工“金点子”成为企业发展“金钥匙”

2025年初,在东北工业集团长春一东离合器股份有限公司(以下简称长春一东)的生产车间里,一个个醒目的草料二维码悄然出现在公告栏、休息区和工位旁。这个看似普通的二维码,却成为连接企业…

阅读全文

迎战寒潮 广西能源股份全力守好电力保供防线

受寒潮天气影响,广西部分高寒山区电网线路出现覆冰。广投集团旗下广西能源股份扛起地方能源保供职责,综合施策、多维发力,构建寒潮期间电力保供坚实防线,确保冬季供区内电网安全稳定运行、人…

阅读全文

发表回复
